华能热电:项目建设推进顺利 确保年内实现双机投产

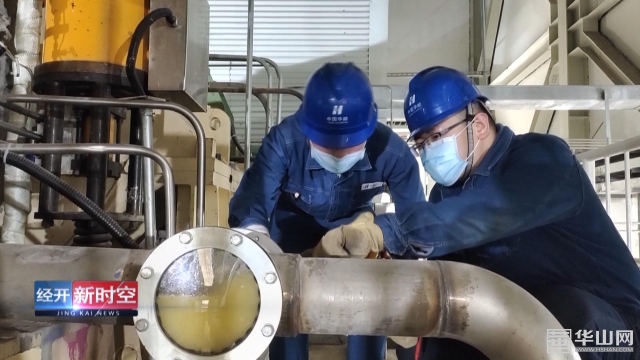

我省重大民生工程,华能渭南热电联产项目于2月28日有序复工复产,截至目前,工程建设顺利推进,1号机组已完成整套启动的质量监检转序,实现汽轮机冲转和发电机并网,将于近期开展168小时试运工作。

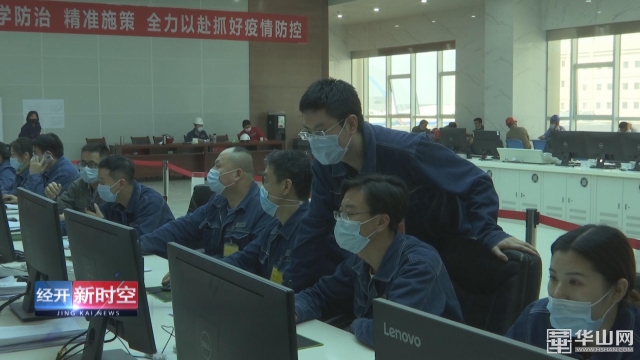

位于渭南热电公司的集控室内,运行一值值长严威正忙着查看数据,比对参数,了解机组带负荷状态的工作情况,并与技术人员沟通,实时优化调整,为机组168小时满负荷试运行做充足准备。
运行一值值长 严威:当前执行3值2倒,一个值连续工作12小时。每天两个值上班。
运行一值巡检 李嫣然:时刻检测各运行设备的状态,及时发现并解决问题,在满负荷进入168以后,进行更加严格的监控,确保我们1号机组安全运行、顺利投产。
为加快推进项目建设,2月28日起,在渭南经开区管委会的协调下,渭南热电公司开始有序组织职工反岗复工,并于3月初全面复工复产。按照“外防输入,内强管控”的原则,公司联合各参建单位组成联合疫情防控工作小组,建立了专企专案、一人一档、开展持证通行、健康码上岗等一系列网格化的管控举措,截至目前,现场的施工人员和管理人员总数已经达到1770余人,工程建设进展顺利。
渭南热电公司办公室副主任 新闻发言人 朱明伟:现阶段1号机组正在进行启动前各项实验,计划于4月底前完成基建转商运,2号机组按计划基建施工,计划于6月底前并网发电。

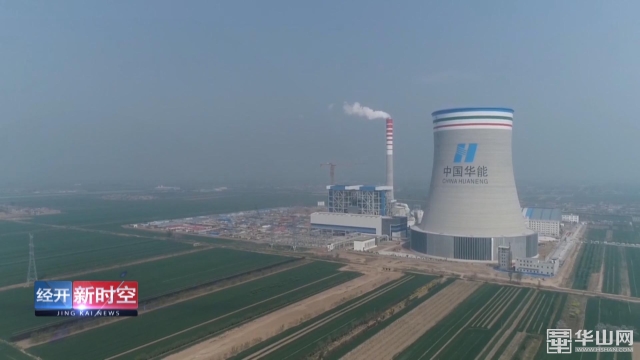

华能渭南热电联产项目是陕西省、渭南市和华能集团公司的重大民生工程、环保工程、效益工程。项目规划建设4台350MW供热发电机组,一期工程建设2台350MW超临界燃煤间接空冷热电联产机组,设计年利用小时数5500小时,年发电量38.5亿千瓦时,优化后供热面积可达到1610万平方米,于2018年4月正式开工建设,计划2020年实现双机投产运营。
渭南热电公司办公室副主任 新闻发言人 朱明伟:今年我们公司的目标就是实现双机投产,高效运营,在市区两级的支持下,双机投产之后,将成为渭南市电力和热力的主要来源,为当地经济民生环保等提供更大支持和保障。(记者:任建斌)
